中原儲能展會訊 | 規模4.77GW,需配儲!河南印發2025年煤電機組改造升級新能源項目實施方案

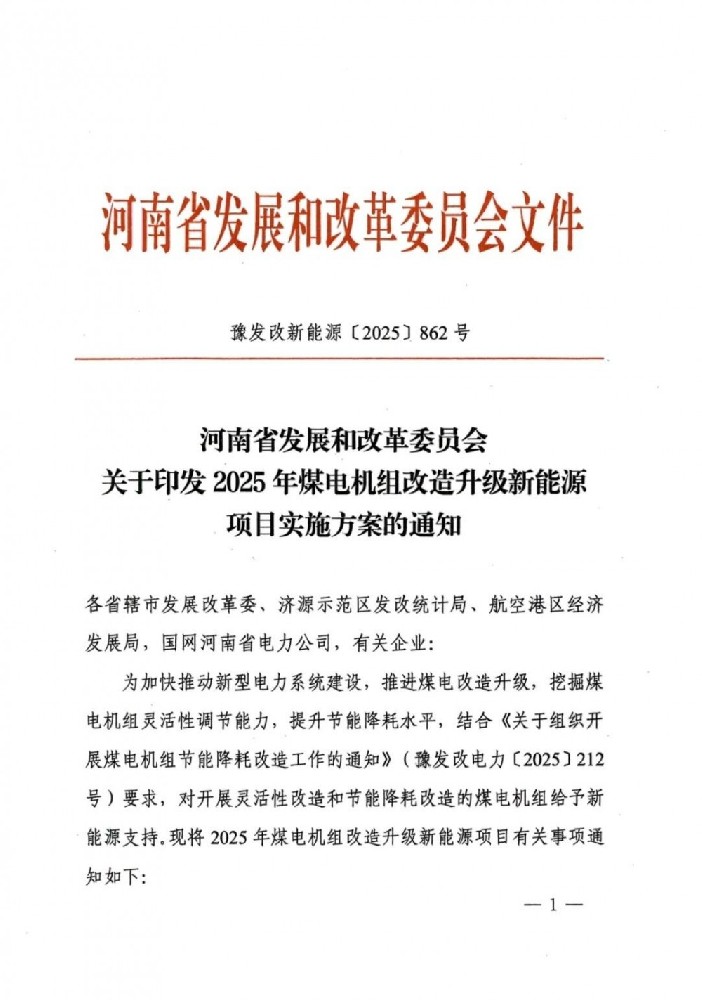

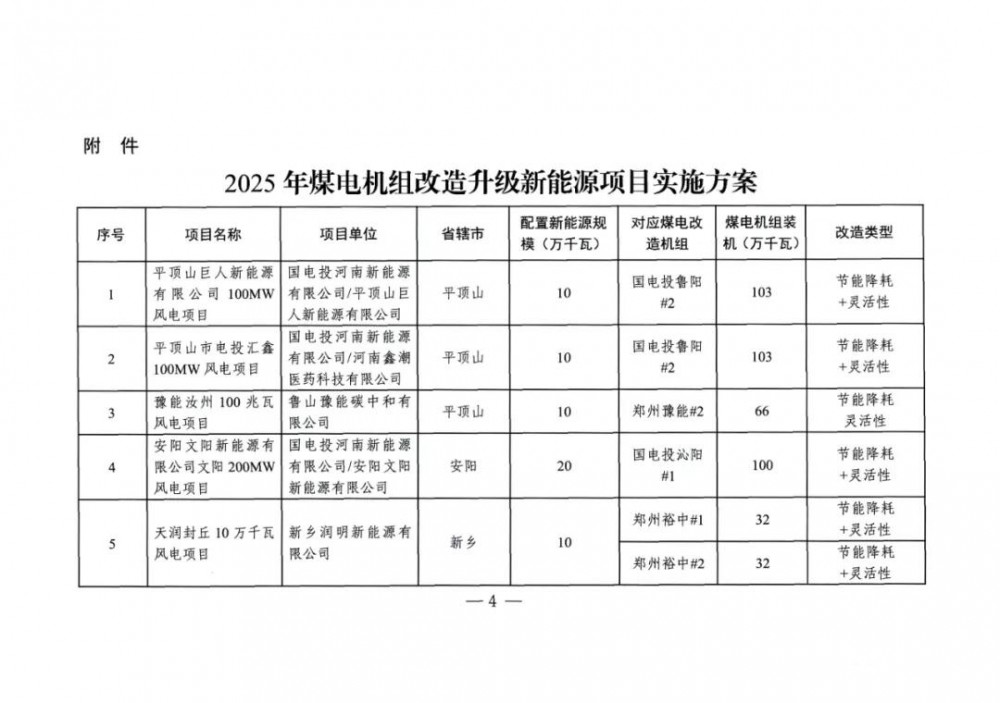

近日,河南省發展和改革委員會發布關于印發2025年煤電機組改造升級新能源項目實施方案的通知。文件表示,根據煤電機組改造升級計劃,按照“能改盡改、能建盡建原則,本次印發實施2025年煤電機組改造升級新能源項目共477萬千瓦,均為風電項目。
其中指出,各地要積極引導煤電企業按照源網荷儲一體化模式實施配置的新能源項目,推動傳統能源企業存量資產提效賦能和發展結構優化調整,提升區域能源安全保障水平和新能源消納能力。
列入實施方案的新能源項目要科學合理安排儲能設施建設,推動新能源與儲能深度協同融合,全面提升能源系統調節與優化配置能力。

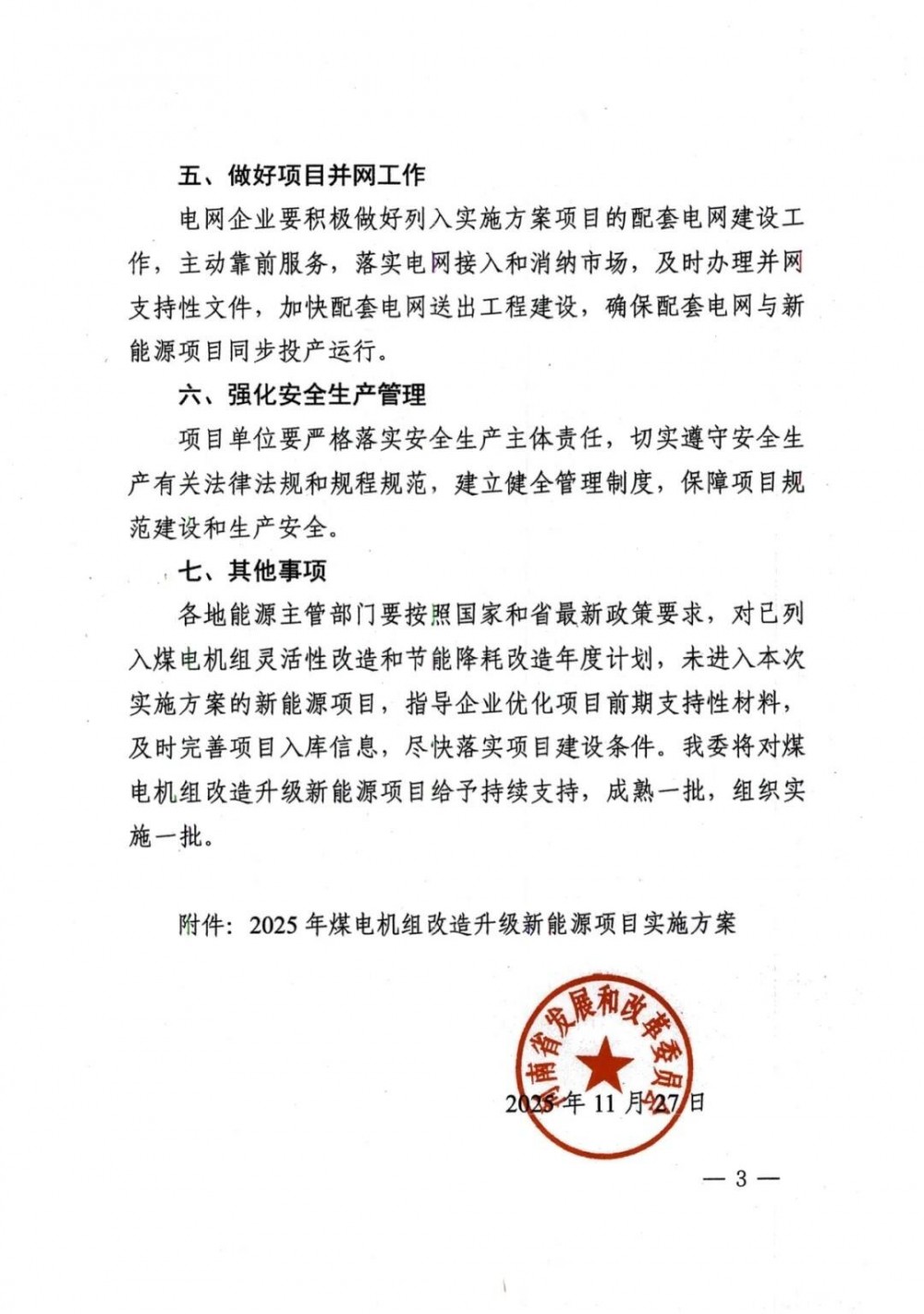

列入實施方案的新能源項目對應的煤電機組,應在2026年12月31日前完成機組改造工作,并按程序報有關部門驗收認定。對未通過改造認定的煤電機組,配置的新能源項目不得并網。

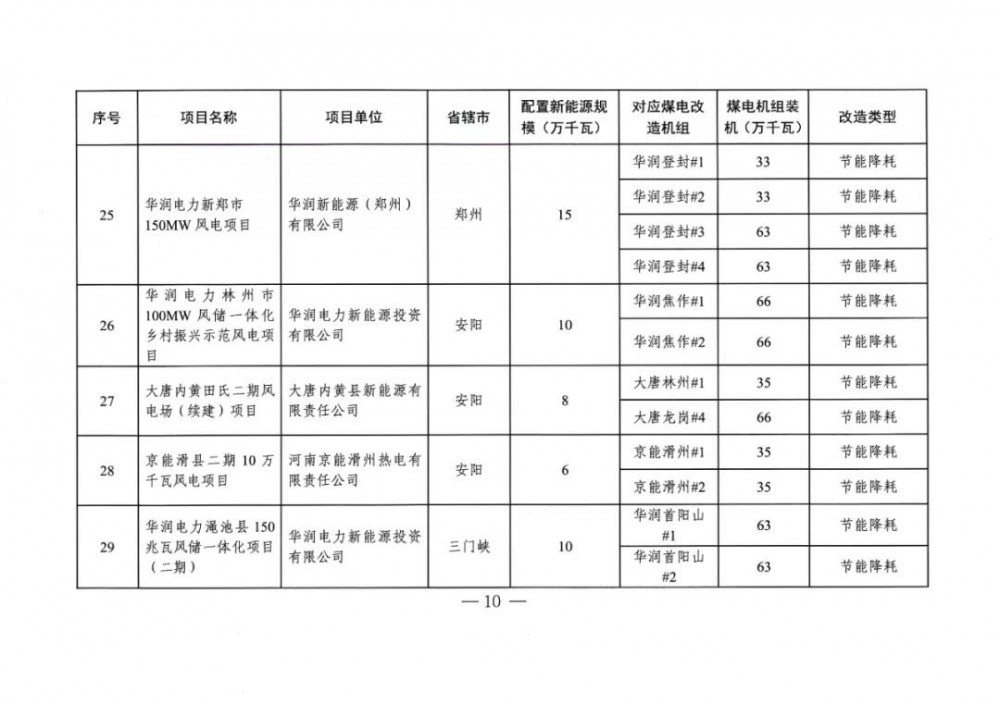

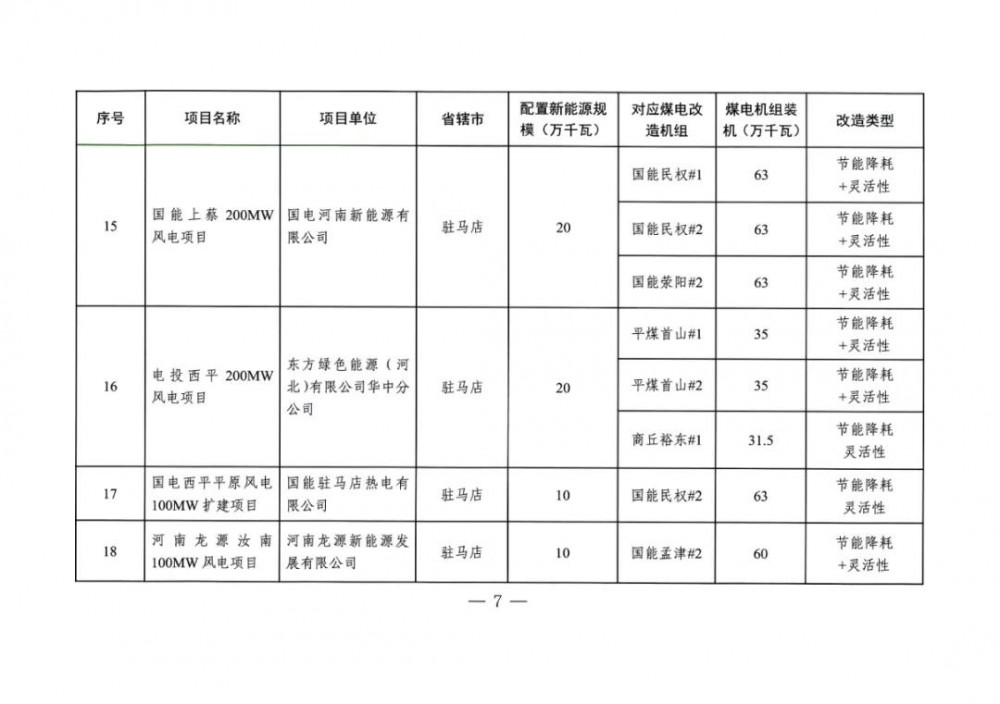

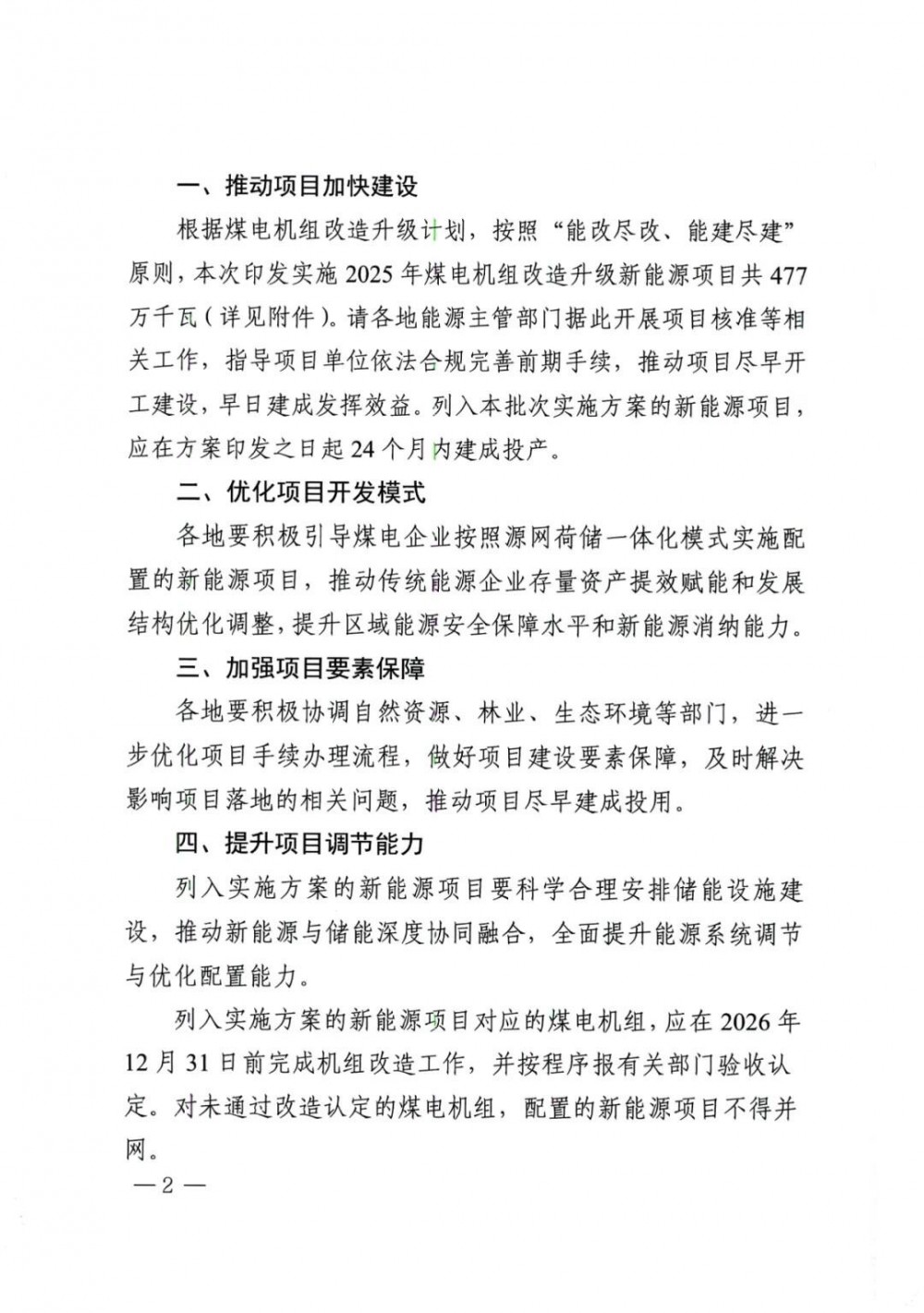

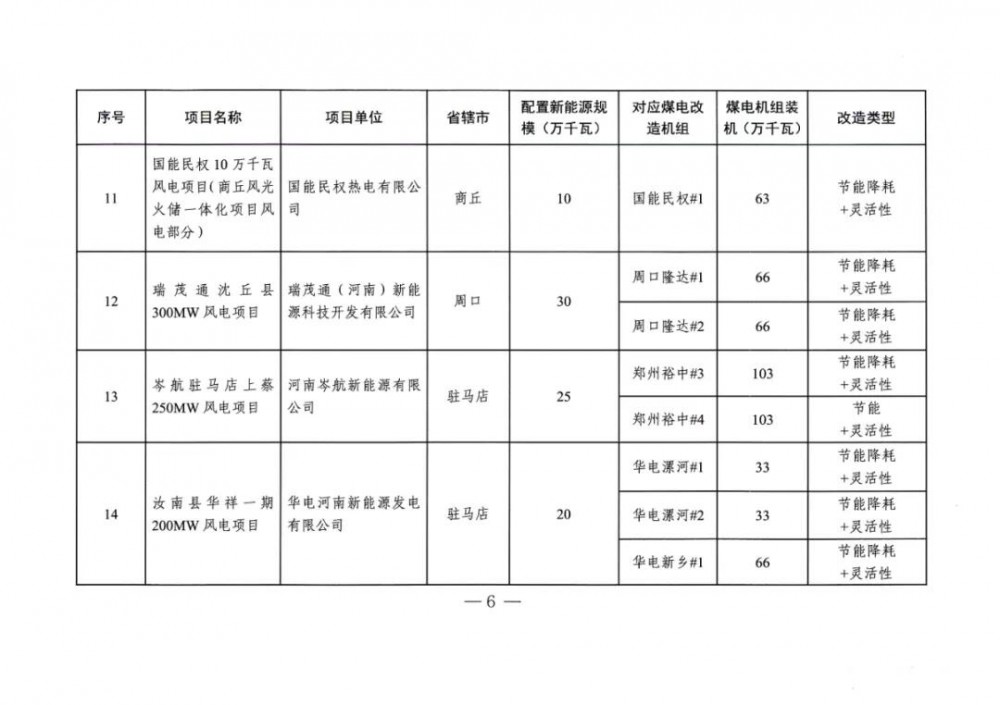

文件要求,列入本批次實施方案的新能源項目應在方案印發之日起24個月內建成投產。
